為確?;鸸緳C(jī)房網絡和系統的持續、可靠、安全運行,做好機房的管理和運維工作,中洲匯豐公司于5月份第二周未,與相關專家共同完成了數據機房大功率UPS(不間斷電源)蓄電池更換工作,從而提高了基金公司在停電、斷電等突發情況下的應急處理能力。

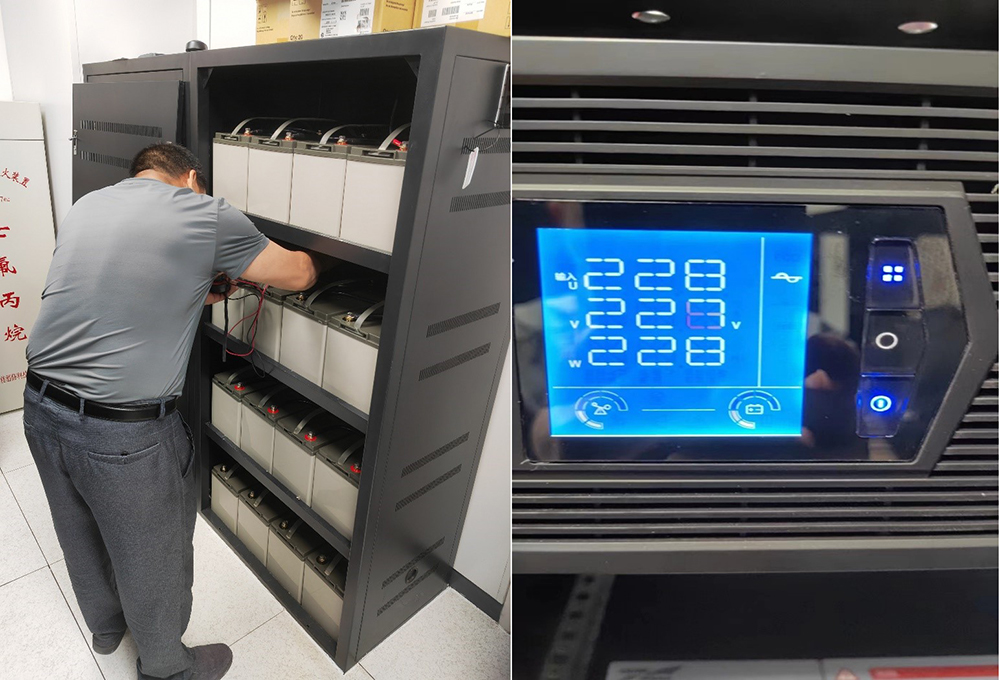

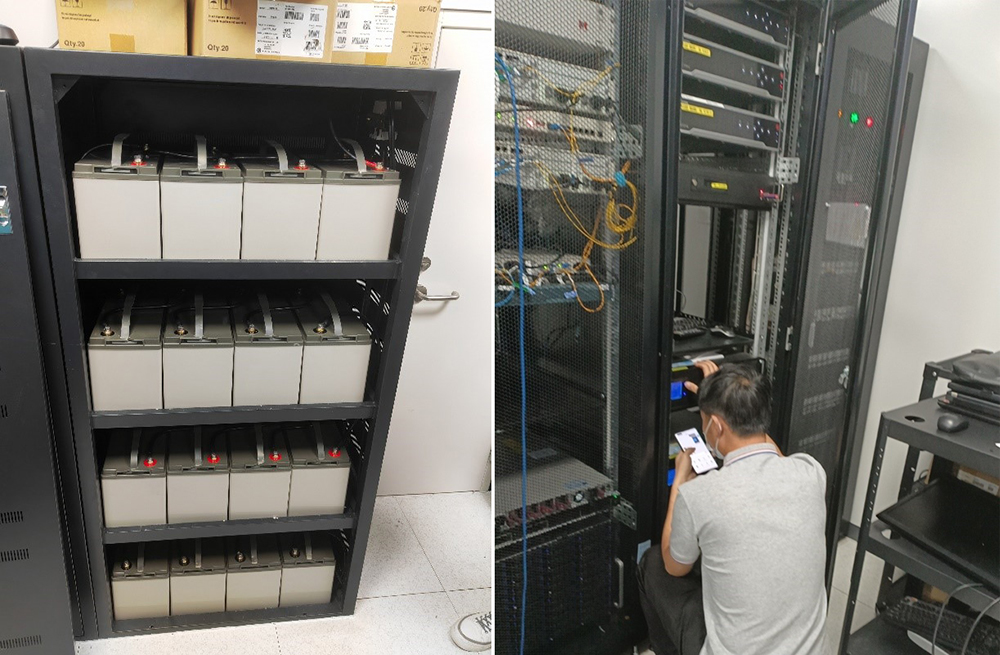

UPS蓄電池更換是在不影響、不中斷基金公司各項業務的前提下完成的。按照需求變更流程,實施方案提前向大廈物業及客戶進行了變更報備,變更的時間點選擇在周未進行。此次共計更換兩臺UPS主機配套的64節蓄電池。由于單組電池是電壓400V的直流電,操作風險高,我部技術人員制定了專門的施工方案及應急預案。在實施前期,對機房以及電池間進行了詳細的勘查,做好各項準備工作;實施過程中,嚴格遵守安全施工規范,依照實施流程穩步進行,并由我部員工全程指揮和監督;實施完成后,觀察記錄UPS主機的各項參數,并進行了市電斷電測試,確保此次變更實施有效、無差錯。
更換蓄電池,牽涉到機房環境的安全運行,是一個重要且復雜 的工程。此次變更能夠成功,得力于事前充分的準備工作、事中規范的操作流程、以及事后詳盡的校驗標準,尤其是在施工環節零差錯、零故障,保障了中心機房系統及設備的穩定運行。在此,也感謝辦公室以及監察部對此次變更工作提供的便利與支持。
